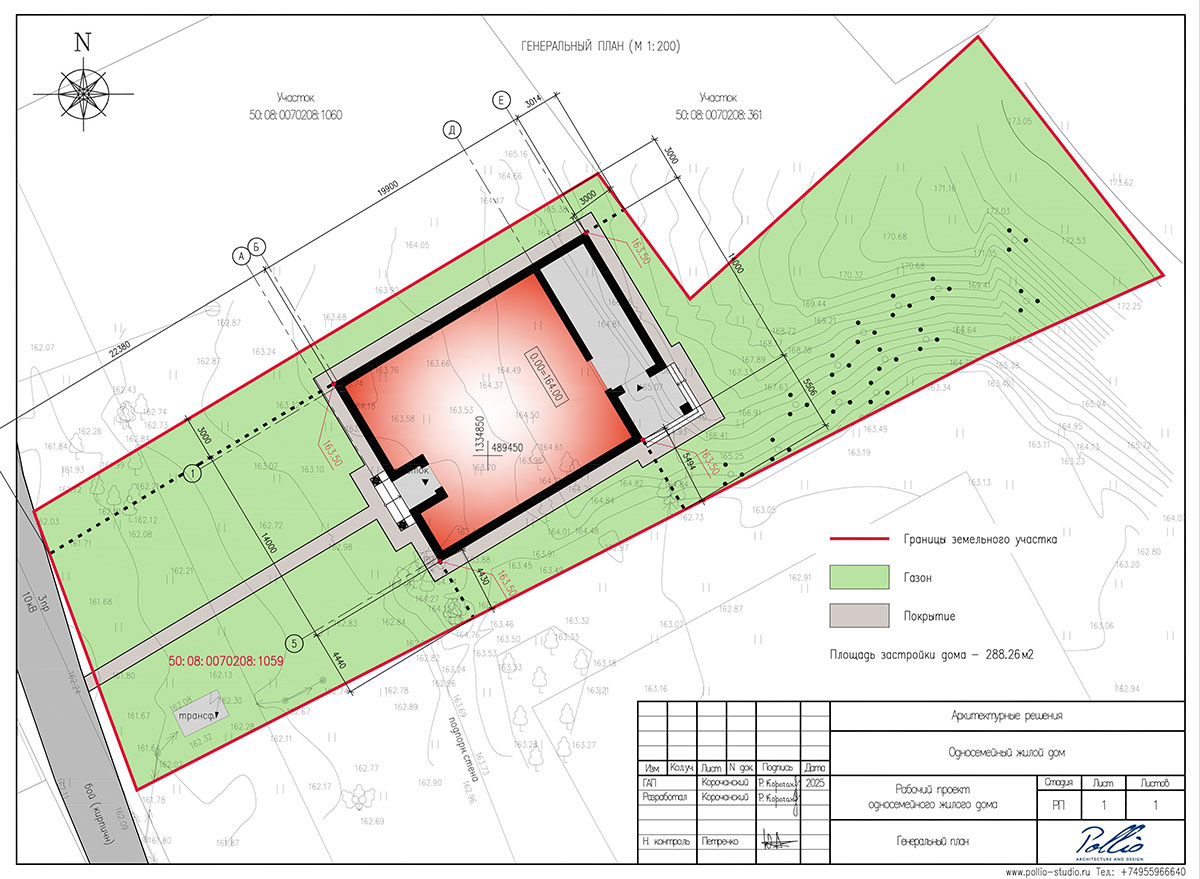

Посадка частного дома на участок.
Зачем нужна «посадка» и какие отступы учитывать
«Посадка» она же «привязка дома к участку» — это не формальность, а проверка реальности: влезает ли дом на ваш участок без нарушений и без будущих конфликтов. На бумаге почти любой дом «помещается», а на стройке всплывают мелочи, которые стоят денег: свес крыши съел отступ, терраса вышла ближе к забору, подъезд к дому стал неудобным, а ввод канализации упёрся в отметки и уклоны.
С посадкой вы заранее видите:
- где дом стоит логично по солнцу, въезду, видам и рельефу;
- какие зоны остаются под парковку, дорожки, террасу, хозблок;
- как пройдут инженерные сети (вода, канализация, электричество) без «колхоза» и насосов «на всякий случай»;
- нет ли пересечений с ограничениями со стороны улицы/проезда и местных регламентов.

Какие отступы и ограничения нужно держать в голове
Точные цифры зависят от категории земли и местных правил, но при посадке дома всегда проверяют несколько ограничений:
От границ соседних участков. Базовый ориентир для жилого дома — не менее 3 м от границы. Для хозпостроек обычно допускают меньше (часто от 1 м), но там критичны назначение, материалы и пожарные требования.
От улицы/проезда и «красных линий». Самая частая ошибка — считать «от асфальта», а надо смотреть красные линии (граница территории общего пользования). По фасаду обычно действует правило: дом — не ближе 5 м от красной линии улицы, а если перед участком именно проезд, то часто встречается 3 м от красной линии проезда. Даже если по бокам всё проходит, по фронту дом может “упереться” в улицу, проезд, сервитуты и зоны общего пользования.
От существующих строений (ваших и соседских). Тут важны не только комфорт, тень и окна, но и противопожарные разрывы — они зависят от конструкций (камень/каркас/дерево) и иногда диктуют расстояние сильнее, чем «3 метра от забора».
Инженерные ограничения. Септик/ЛОС, скважина, дренаж, ливнёвка и точки ввода сетей привязаны к уклонам, отметкам и границам. Плюс есть зоны, где просто нельзя размещать здания/сооружения из-за сетей и охранных коридоров.
Нюанс, который необходимо учитывать – отступ считают не «на глаз» и не по краю стены, а по фактическому выступу. Если есть свес кровли, эркер, крыльцо, навес или терраса — именно они первыми могут «съесть» нужные сантиметры и сделать посадку формально неправильной.
Нюансы и подводные камни, из-за которых потом двигают дом
Вот что реально ломает стройку, если посадку не сделать заранее:
- Сначала выбрали место, потом вспомнили про отступы. В итоге «идеальная» планировка участка превращается в компромисс, а фундамент уже не перенести без потерь.
- Не учли воду с крыши и водоотвод. Даже если дом стоит «по нормам», стоки и уклоны могут работать против вас: вода уходит к соседям, подмывает отмостку, топит низкие зоны.
- Забыли про подъезд и разворот. На визуализации всё красиво, а в реальности машина не разворачивается, доставка материалов неудобна, пожарный подъезд становится проблемой.
- Терраса/крыльцо вышли за безопасный контур. Дом формально проходит, а пристройки — уже нет, и начинается переделка архитектуры.
- Посадка без понимания отметок. На участке с перепадом высот дом можно посадить так, что потом придётся насыпать лишний грунт, делать подпорные стенки или ловить воду у фундамента.
Что нам нужно от вас для работы и где это взять
Чтобы посадка была точной, нам нужны границы участка в цифрах. Есть два рабочих варианта:
Вариант А (простой и понятный):
схема участка с размерами по периметру (длины всех сторон).
Вариант Б (самый точный):
таблица координат «XY» характерных точек границы (как в кадастровом описании).
Плюс желательно (если есть):
- где стоит забор/въезд;
- существующие строения (ваши и рядом на соседних участках, если известны);
- примерный рельеф/перепады;
- пожелания: где хотите террасу, парковку, хоззону, септик/ЛОС, скважину.
Где взять размеры и координаты:
- из документов на участок (кадастровые материалы/выписки с координатным описанием границ);
- для первичной оценки можно снять размеры по кадастровой карте: это удобно, чтобы быстро понять «влезаем или нет». Но для финальной привязки лучше опираться на точные данные (координаты или корректная схема границ).
Итог: правильная последовательность действий
Если строите дом с нуля, порядок должен быть такой: сначала «посадка» на участок — потом фундамент. Тогда вы не «переигрываете» архитектуру на поздних этапах, не спорите с соседями из-за сантиметров, не переделываете террасы и свесы, и заранее понимаете, где пройдут коммуникации.
